任務管理是什麼?掌握分工與進度追蹤的 6 個重點

團隊共同檢視工作內容與日期,搭配分工及進度追蹤的六個重點

任務管理要處理的,是一項工作從安排到完成之間,團隊如何共同確認內容、負責人與日期,並持續更新進度。

會議上分派完工作,其實才是正式啟動的開始,執行細節跟追蹤可以確實執行才能真的讓任務目標達成。

通常任務管理中常遇到的其中一個問題,就是所有資訊是分散且不停流動的,同一件事的資訊在不同的時間,可能出現在會議紀錄、群組訊息與個人筆記裡。

從這種情況來看,當內容或日期調整的時候,大家很容易不知道該以哪份紀錄或資料為主,所以很容易讓事情沒辦法推進。

創展 協助很多企業夥伴將這些事情設計進日常營運的執行規劃,從權責分工、進度追蹤到會議檢視,一起確認團隊的工作方式。

以下跟大家分享從任務管理的基本概念與 6 個重點,接著說明我們在進行專案會議及陪跑時、如何用自己製作的LINE 協作工具與資料更新持續運作,讓專案確實落地推進。

🔺 任務管理是什麼?從工作安排到完成的基本概念

🔹 一項工作從安排到完成,需要哪些資訊?

任務管理是將工作內容、負責人、交付日期及進度留下紀錄,並隨著執行情況持續追蹤與調整的做法。

一項工作被提出後,團隊要能確認由誰承接、預計交付什麼,以及目前做到哪裡。

以一般工作案例來說,我們這邊拿「整理銷售資料」來看,要整理到什麼程度才算合適?最主要的是可以進一步說明:要整理哪段期間、涵蓋哪些通路、整理後提供給誰使用。

這些內容影響承接者需要準備的資料,也影響其他人什麼時候能接續處理。

剛開始可以先留下幾項資訊:

  • 工作內容:需要完成或提供的具體項目。
  • 負責人:主要承接這項工作的對象。
  • 交付日期:經共同確認的時間。
  • 目前進度:已處理的部分與接下來的安排。
  • 相關資料:供協作、討論或交接使用的文件及紀錄。

欄位多寡可以依實際的運作情況進行調整,先讓參與者能讀懂同一筆紀錄,後續才知道要補充哪些資訊。

🔹 待辦清單與專案管理,分別管理到什麼範圍?

待辦清單和專案管理有點類似於一種層級的關係,待辦清單適合提醒自己接下來要做的事情,而多人協作有可能是企業長期、反覆執行的日常營運或者是任務專案來做區分。

當任務工作牽涉多人時,就需要再確認負責人、前後工作的關係,以及共同查看進度的位置,而且還必須確定整體目標、範圍、時程與資源等安排,作為整體專案的中樞站。

以下整理一張表格,分享給大家:

觀察範圍主要關心的事情常見紀錄內容
個人待辦自己接下來有哪些事情要處理待辦項目、優先順序、提醒時間
單項工作追蹤一項工作由誰承接,如何持續掌握狀況工作內容、負責人、日期、進度與資料
整體專案安排多項工作如何共同完成一個目標專案範圍、整體時程、預算、資源與風險

這些範圍會重疊,同一份共用清單也可能同時服務個人與團隊;選擇紀錄方式時,可以先看目前缺少的是個人提醒、共同追蹤,還是整個專案的安排,再決定需要多少資訊。

🔺 做好任務管理的 6 個重點

🔹 任務管理重點 1:寫明需要繳交的工作內容

要做好任務管理的最佳要點,是先把「實際負責範疇」界定,如果範疇沒有界定好,任務和分工都可能失焦。

例如當我們收到「處理一下網站」這類工作時,承接者需要確認實際執行範圍,內容可能涉及文字、圖片、頁面設定,甚至需要其他人先提供資料。

再來是,工作名稱如果太大,安排日期與後續追蹤都容易各自解讀;通常我們會建議用「以終為始」的方式進行設計,我們先以交付成果為出發點,將較大的工作逐步拆成可以管理的部分。

例如「更新產品頁」可以先確認這次要交付的是產品文字初稿,還是必須要繳交產品照片,還是有可能是要繳交已完成的頁面直接上架,這些都必須確認清楚;再來是階段性分工的部分,如果執行的項目由不同人承接、日期也不同,就適合分別留下紀錄,變成不同的細項工作管理。

任務管理在這一步需要確認的內容包括:

  • 本次要交付的資料或結果。
  • 工作涵蓋的範圍,以及目前還沒包含的部分。
  • 交付後供哪一項工作或討論使用。

拆分程度以團隊能承接與追蹤為準,只有幾分鐘的小動作,也不必全部拆成獨立項目,增加大家維護紀錄的負擔。

🔹 任務管理重點 2:確認負責人與需要協作的對象

工作安排給一個部門後,仍需要確認實際承接的人;例如一份資料由業務提供內容、行政彙整,再交主管確認,這幾個角色的參與方式就不同,但是如果沒有任何紀錄,一旦時間延遲或沒收到資料時,就會完全不知道是哪個環節需要改善。

任務管理需要讓團隊能辨認主要負責人,以及工作中需要哪些協助。

主要承接者負責的範圍也要一起確認,不能因為名字被放進清單,就把所有相關工作都歸到同一個人身上。

分派時可以一起核對:

  • 由哪一位人員主要承接這次交付。
  • 是否需要其他人提供資料、協助製作或參與討論。
  • 哪些內容需要主管或其他角色確認後,才能繼續。

協作人員能提供資料的時間,也會影響承接者的進度,當兩項工作互相等待,會議上就需要把交接順序說清楚,讓彼此知道下一步從哪裡開始。

🔹 任務管理重點 3:共同確認日期與工作先後

交付日期需要考慮實際工作量,也要看前面的資料何時取得;直接填上一個日期,還不足以代表承接者已經確認能夠完成。

任務管理在安排日期時,需要考慮後續用途。

例如:某份資料要在下次會議中討論,就需要確認資料準備、內部核對及其他人閱讀所需的時間,讓承接者能一起判斷日期是否合適。

工作有先後關係時,也要把前後的銜接方式確認清楚;前面的資料尚未提供,後面的工作可能只能先處理一部分;紀錄中留下這個關係,追蹤時才知道需要先協調哪個位置。

日期有變動時,還需要確認對後續工作的影響,可以一併討論相關人員是否要調整安排,以及原先準備在會議上確認的內容是否仍能進行。

這些討論完成後,再更新共同使用的紀錄。

🔹 任務管理重點 4:約定追蹤頻率與更新位置

一份清單建立後,團隊還需要約定什麼時候查看,以及資料更新在哪裡。

因為按照實際的工作情境邏輯來看,我們現在的運作模式很常把工作進度放在私人的訊息裡溝通,這樣的做法就是其他協作人員可能看不到,再來是同一件事的資訊和進度內容分散在多個管道紀錄,也很容易花時間比對。

分享我們在 UC Berkeley 的會議行動項目 看到的內容給大家,裡面有些資訊寫得非常好,包含像是會議中應記錄的行動項目、負責人與期限,後續追蹤方式的設計。

把這些內容真的實踐在日常工作,任務管理才有持續更新的依據,不然也可能變成就算制定在那邊,永遠都是舊的方式運轉,久了根本也就沒人會做了。

追蹤頻率怎麼去設計?這部分其實可以依工作變動速度和團隊的開會頻率安排設計;需要密集協作的工作,可能要較早確認卡點;需要長時間製作的內容,則可以在有實質進展時更新,避免每次回報都很空泛。

團隊至少要先約定共同查看的位置、更新的時機,以及發現延誤或缺資料時怎麼提出,這些規則可以配合既有會議與群組使用習慣安排,持續運作後再調整。

🔹 任務管理重點 5:更新進度時留下資料與卡點

更新進度的時候,很容易看到大家在狀態的部分只寫「處理中」,這種寫法很難讓其他人知道是否需要協助和實際的狀況。

同樣一個狀態,可能代表已經開始製作,也可能正在等別人提供資料,接下來需要的處理方式會不同。

 工作可視化與主動管理工作項目是推進任務很重要的一個環節,我們可以透過任務內容或進度條的呈現持續檢視工作及處理卡關的地方。

在日常任務管理可以運用這個觀念,在更新時保留足以討論的資訊給協作的夥伴,需要協作時,更新內容可以包含:

  • 已經完成的部分,以及可供查看的資料。
  • 目前等待的資訊或協助。
  • 原先日期是否受到影響。
  • 接下來準備採取的做法。

這些是供團隊選用的回報內容,不必每一次都填成很長的報告;例如已整理完成的文件可以附上連結,再簡短說明尚待確認的部分,讓下次討論能接著往下進行。

🔹 任務管理重點 6:定期檢視結果,調整接續工作

工作進行一段時間後,原先的需求、資料或優先順序都可能改變,檢視紀錄時,需要一起確認目前的內容是否仍符合接下來的工作需要,以及哪些安排要修改。

任務管理的定期檢視可以放進團隊原有會議,如果沒有定期開會的習慣,則可以依據專案的推進狀態,在專案會議中實踐。

透過在會前查看已有的進度與資料,會議中再討論需要共同決定的部分,例如資料內容要補充、原工作需要拆分,或交付日期必須重新協調。

討論後的調整要回到共同使用的紀錄,原先承接的人員也要能核對修改後的內容,避免會議已經決定變更,清單卻還保留舊的資訊。

這個做法可以持續循環:依據目前資料討論,再確認接下來需要完成的工作。

每一次檢視都接著已有紀錄進行,團隊便有一致的討論起點,這種作法除了有助於任務的推進之外,也可以很有效地管理會議時間。

工作內容、負責人、交付日期、追蹤頻率、資料更新與定期檢視六個重點
6 個任務管理重點的循環

🔺 創展的任務管理案例:會議與日常追蹤怎麼接起來?

創展在協助很多微型企業夥伴進行推進時,通常也會設計一些工具進行輔助,在任務管理的部分,我們通常會使用「任務推進助理」;以此為案例,我們透過 LINE 群組中的任務入口、會議新增、日常追蹤與資料更新接在同一個工作循環裡。

這套任務管理做法以會議共同確認為起點,後續再透過群組追蹤與人員更新,銜接下次會議的討論。

🔹 會議上共同確認任務,由 PM 或主管新增並核對

會議中,大家一起確認各自要繳交的任務與日期,由 PM 或主管當場操作新增,接著直接核對紀錄。

承接者在場,工作內容與時間有需要釐清的地方,就能一起討論。

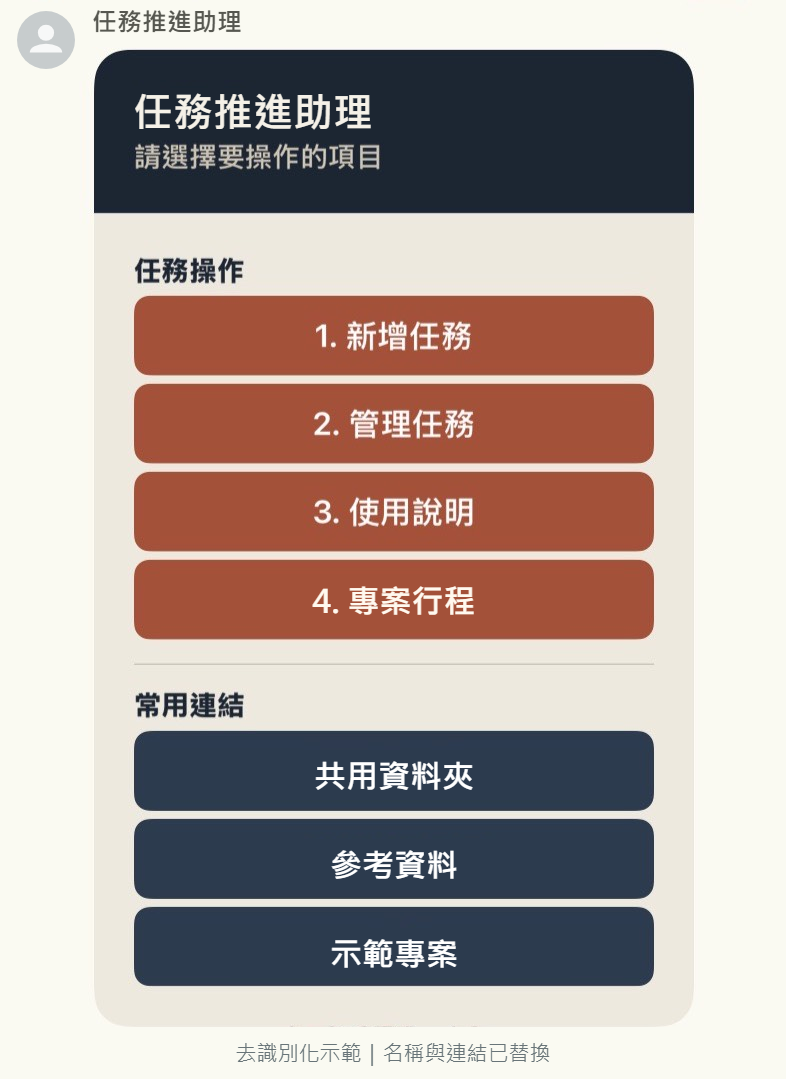

LINE 群組選單提供「新增任務」「管理任務」等功能入口,團隊可從既有群組進入操作。

會議先形成共識,再由 PM 或主管當場留下紀錄。

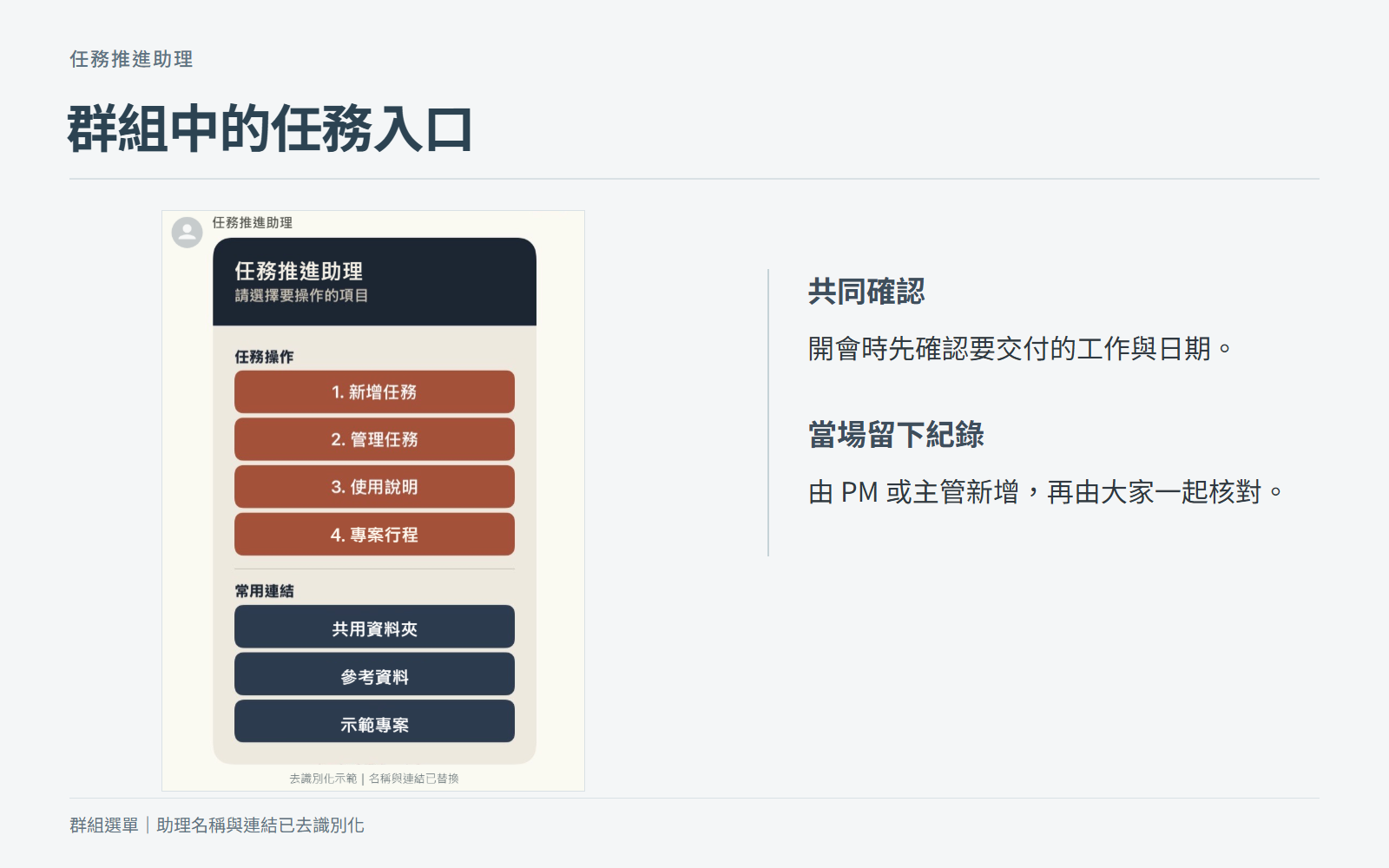

任務推進助理的 LINE 群組選單,提供新增及管理任務等入口
實際 LINE 群組選單去識別化後的畫面,保留原有功能入口與排列。 查看完整去識別化介面。

新增表單可以對照會議中已確認的資訊:

  • 任務名稱:這次需要交付的工作內容。
  • 負責人:主要承接這項工作的人員。
  • 截止日期:大家共同確認的交付時間。

PM 或主管輸入時,參與者直接核對這些內容是否符合剛才的討論,工作範圍或日期有疑問,就在會議中一起釐清。

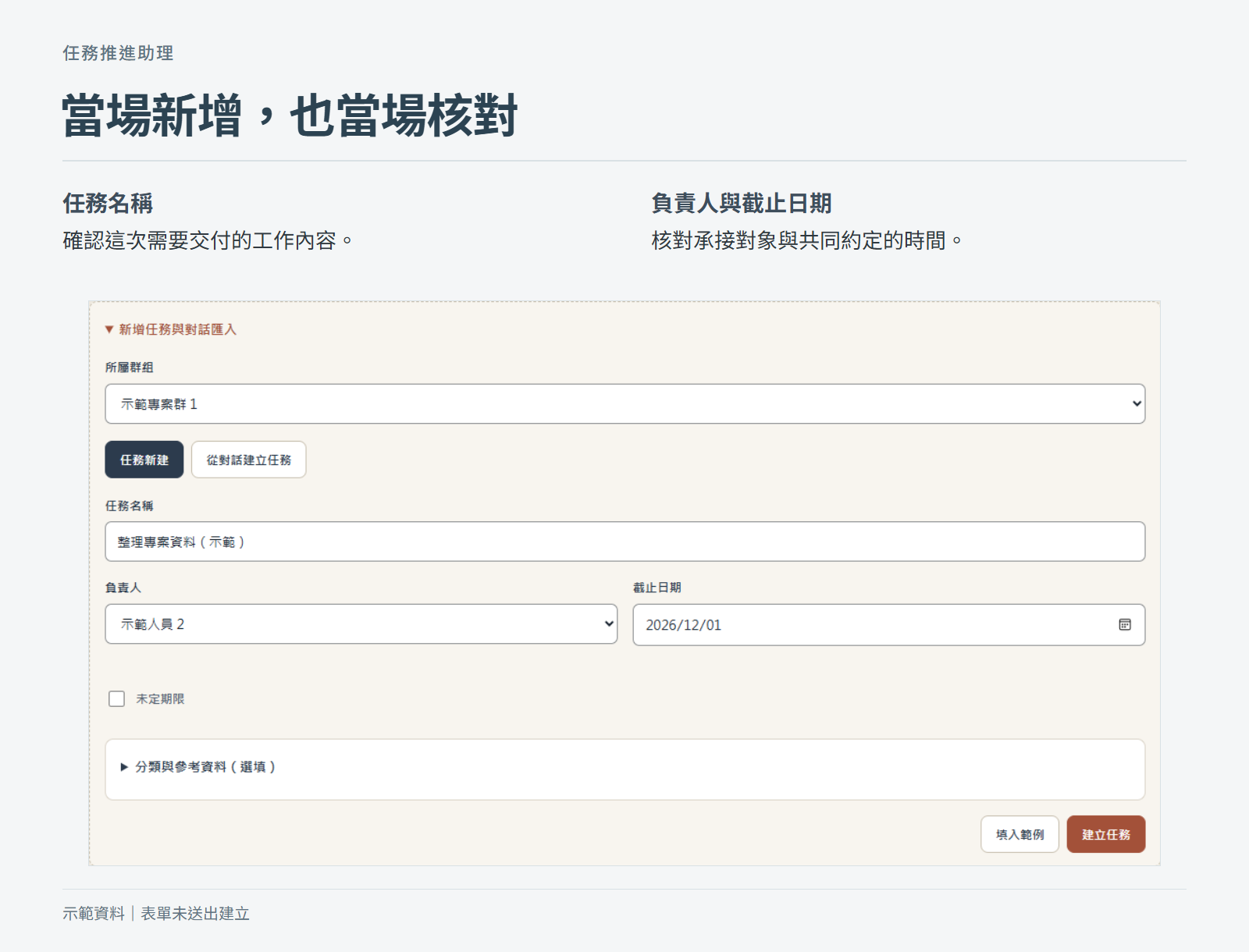

新增任務表單顯示任務名稱、負責人與截止日期,供會議共同核對
依原有 HTML 製作的離線示範介面;任務與人員為示範資料,未送出建立。

這個 任務推進助理 的其中一個功能是可以 在 Line 中的群組討論時擷取和紀錄任務,但是通常我們的推進方式,還是會搭配在開會時共同確認討論;主要的原因有:

  • 私人聊天室中的資訊量很大,很容易漏掉重要訊息 ( 其實這種推進方法也很容易讓工作和私人的界線不清)
  • 從對話紀錄到下次會議的時間,推進進度已經變動

所以我們在使用工具一起協作的時候,更重要的是符合人性和實際的情況運作執行;通常與前面的工作有關時,也需要讓相關人員核對內容,讓後續追蹤有明確依據。

🔹 每週兩次 @ 追蹤,查看各自的待辦事項

會議中的工作留下紀錄後,日常每週兩次以 @ 人員的方式追蹤,群組推播依人員列出相關任務與日期,讓待追蹤的工作在群組中呈現。

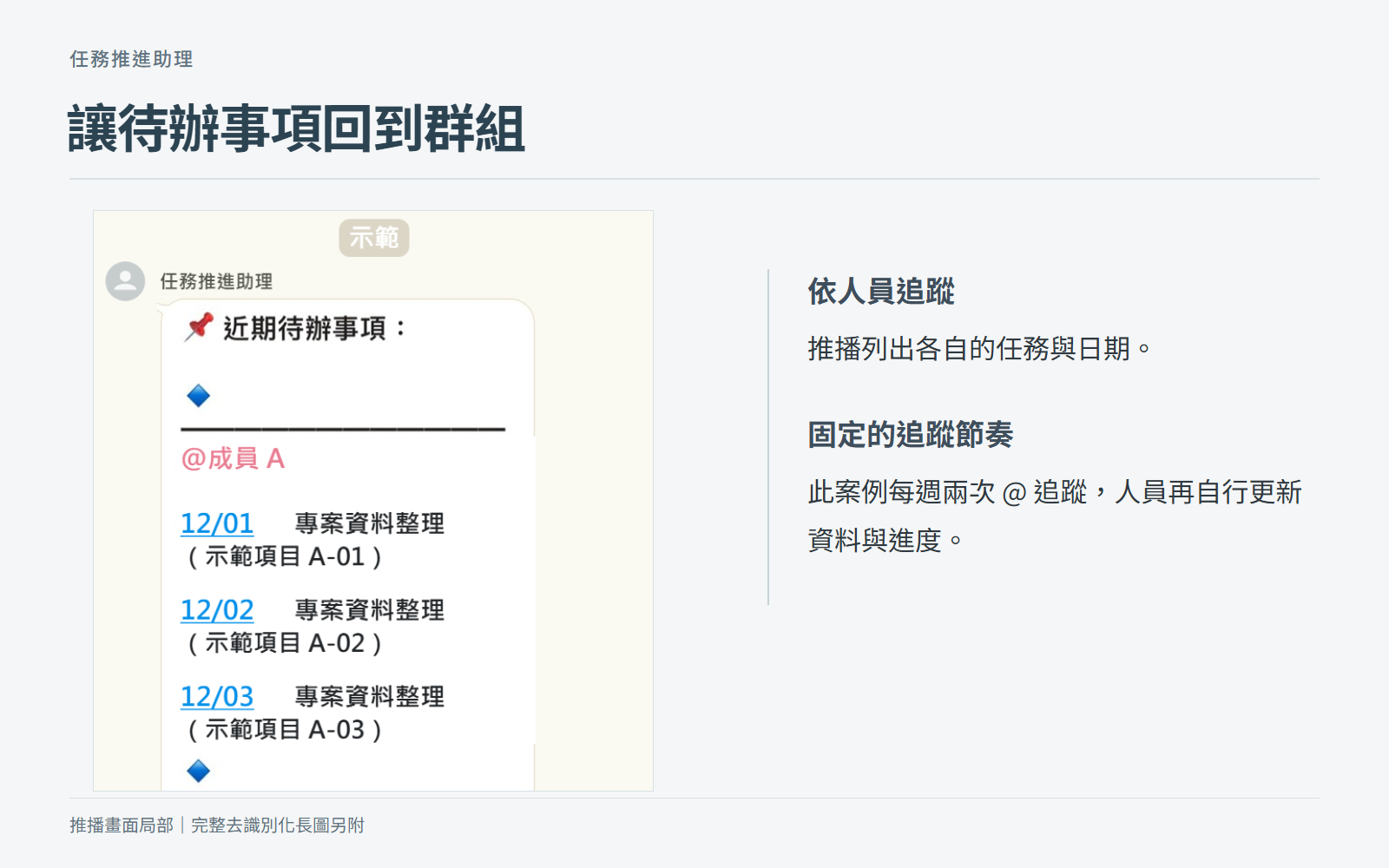

LINE 推播以成員代號分組列出示範任務及日期,供團隊追蹤待辦事項
實際 LINE 推播去識別化後的局部畫面

這種推播形式讓大家能對照自己承接的項目,也讓共同協作的人查看後續需要關心的工作;追蹤時,討論可以接著既有任務與日期進行,不必每次重新描述整份分工。

每週兩次是這個案例的實際使用頻率。

不同團隊可以依會議間隔、工作變動及更新負擔安排自己的節奏,持續觀察這個頻率是否能支持討論,再決定需要怎麼調整。

🔹 人員更新資料,會議依紀錄確認修改

人員自行上傳資料,並使用追蹤功能更新。

回報表單中的「本次進度」與「資料與交付」,讓工作紀錄能搭配相關資料一起查看。

更新時,可以留下供後續討論的內容:

  • 本次進度:已處理的部分與目前狀況。
  • 相關資料:供共同查看的資料、交付連結或檔案。
  • 待討論事項:目前缺少的資訊,或需要會議確認的部分。

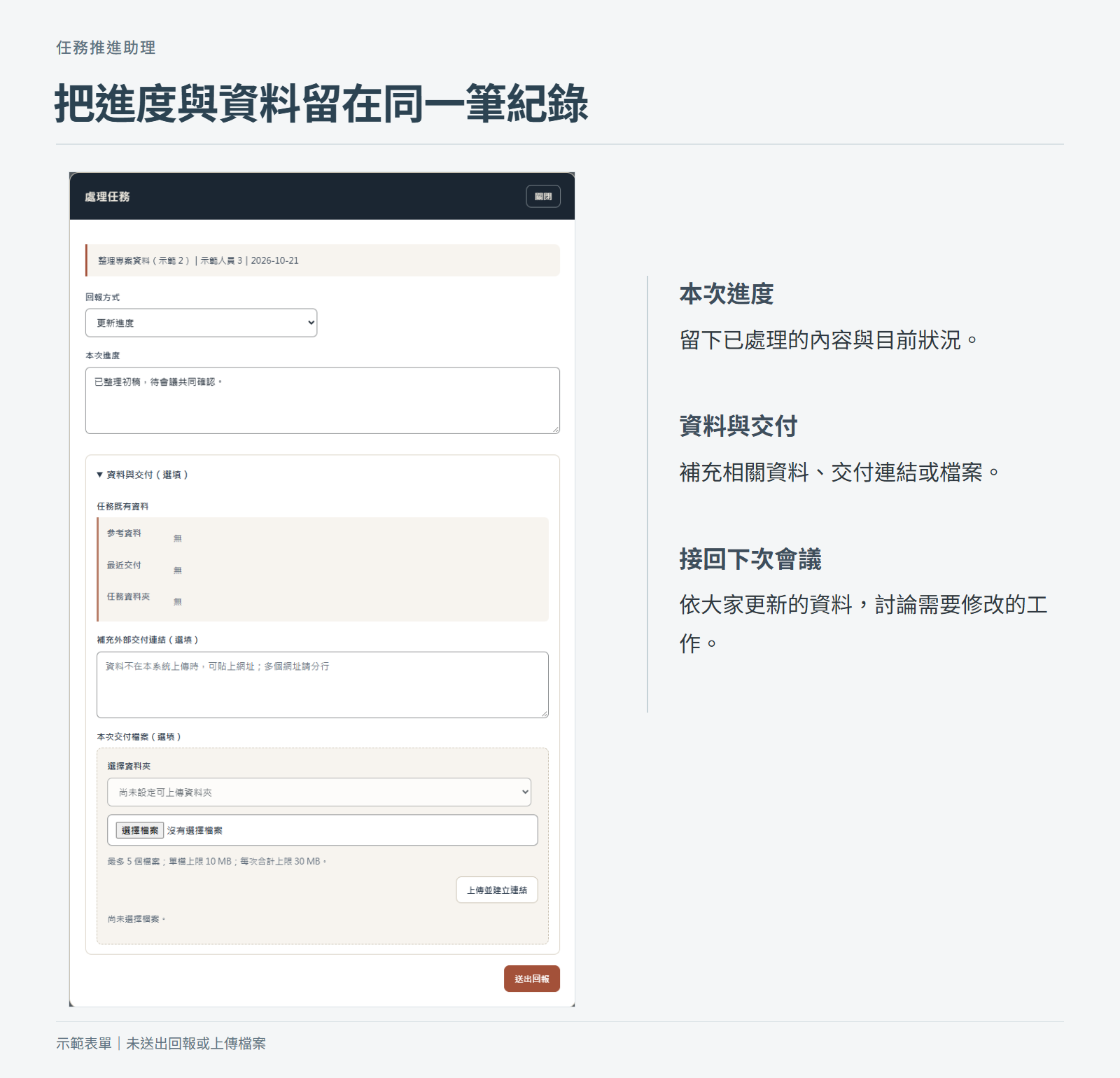

進度回報及資料與交付區域,呈現原有表單欄位位置
離線示範表單呈現進度與交付欄位的位置

下次會議依據大家提供及討論的資料確認修改,再回到任務與日期的共同確認,這段任務管理流程讓群組追蹤可以直接展示實際資料,也讓會議能依目前的紀錄往下討論。

資料內容、進度與接續工作一起檢視,需要修改的部分再由大家確認,形成下一輪安排。

查看任務清單時,可以對照工作內容、負責人與日期,再看目前留下的進度及卡點,討論後確認接續安排,需要調整的工作與日期再回到共同核對。

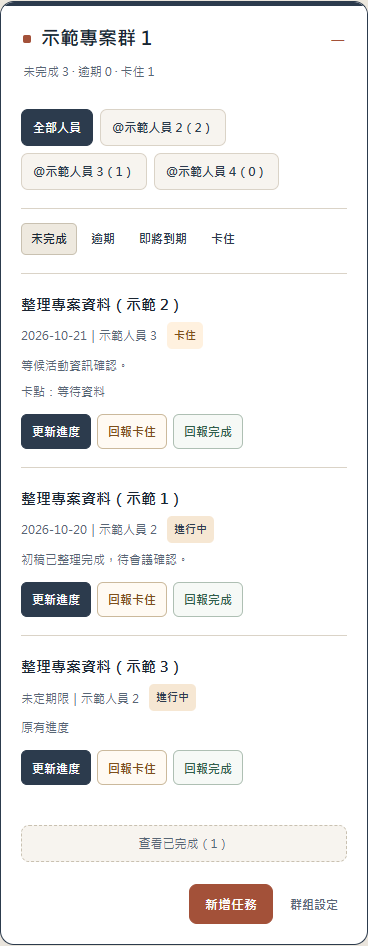

任務清單呈現示範工作、日期、進度與卡點,供會議共同檢視
離線示範清單的局部畫面;群組、人員及任務均為示範資料。 查看完整去識別化介面。

整體循環依序如下:

  1. 會議中共同確認各自需繳交的任務與日期。
  2. PM 或主管當場操作新增。
  3. 大家直接核對紀錄。
  4. 每週兩次 @ 人員追蹤。
  5. 人員自行上傳資料並更新追蹤。
  6. 下次會議依討論資料確認修改,再回到任務與日期的共同確認。

任務清單與更新紀錄提供會議共同查看的依據,修改則依大家討論的內容決定,新的工作與日期確認後,再延續同樣的追蹤方式。

從會議確認、當場新增與核對,經每週兩次追蹤和人員更新,再回到下次會議修改的循環

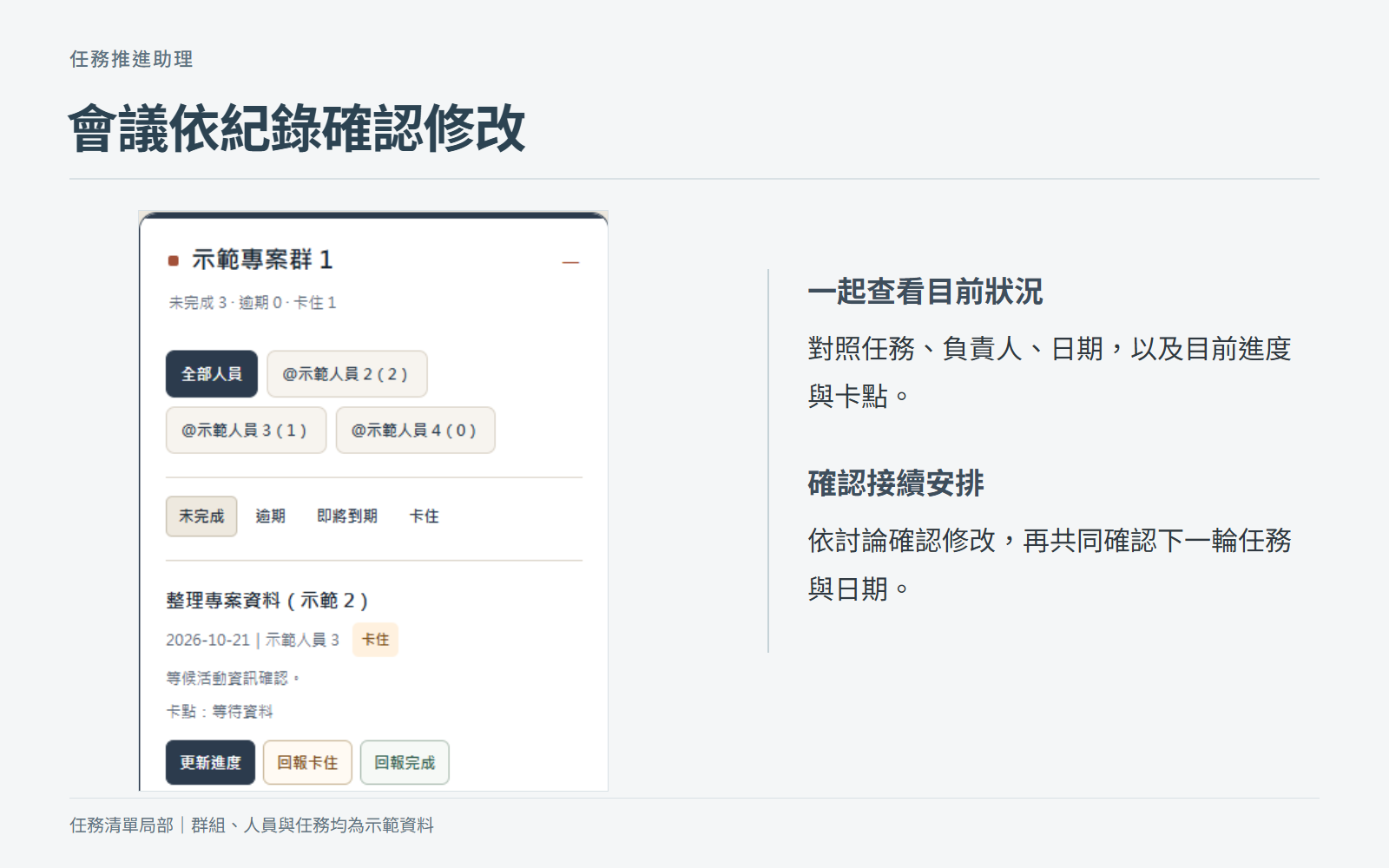

會議依更新資料確認修改,再共同確認接續任務與日期。

🔹 提醒仍會遇到忽視與疲勞,任務紀錄維持透明

實際協助夥伴導入工具或系統時,其實往往狀況都不是在這些工具或系統本身;最常的狀況是執行人員仍可能慣性忽視提醒,也會有提醒疲勞的情況,所以其實當群組裡出現待辦事項時,往往也可能因為不想處理而造成跌宕,所以還是需要人員實際查看、提供資料與更新,紀錄才會跟著工作前進。

以我們我們實際推進中的案例,在透過任務管理設計和搭配「任務推進助理」以及人員協作的其中一個單位為例,依據截至 2026 年 10 月 21 日的任務管理紀錄,使用50天正式紀錄,共建立 49 筆個別任務,其中 33 筆已屆交付期限。

在這 33 筆任務中,已有 26 筆完成個別工作,經 PM 確認,個別任務交付確認率為 78.8%;另外 7 筆則持續進行追蹤。

這套機制的重點不只是記錄任務是否完成,而是讓 PM 能掌握每位負責人的交付狀態、辨認尚未完成的工作,主要的價值是讓任務可視透明,讓每個人都知道整體的工作流程卡在哪裡,不用在推進的時候每次都要從頭開始梳理。

團隊可以對照既有任務、日期與目前留下的資料,辨認接下來需要討論或追蹤的位置,至於卡住的原因、需要誰協助,也可以標註註記,回到人員溝通與會議討論的效率也會提升。

當大家對同一份紀錄有共同理解,下一輪分工與日期確認就能接著目前的狀況進行。

在這個循環中,各角色參與哪些工作?

PM/主管

參與的工作:在會議共識形成後,當場新增任務

可以共同核對的內容:輸入的工作內容與日期是否符合大家的共識

任務承接人

參與的工作:核對自己的工作與日期,後續上傳資料並更新追蹤

可以共同核對的內容:工作內容、資料及目前進度

全體會議參與者

參與的工作:依大家提供的資料討論修改,再確認下一輪安排

可以共同核對的內容:修改後的任務、分工與日期

想把現有會議與群組追蹤接起來,可以先整理目前的分工、更新位置及會議安排,再一起確認需要調整的地方。

聊聊團隊的分工與追蹤方式

🔺 常見問題 FAQ

Q1:任務管理適合小型團隊嗎?

適合需要共同分工、追蹤與交接的小型團隊。

任務管理可以先從一份共用紀錄開始,留下工作內容、承接人與日期,再配合固定的更新與討論安排,不必一開始就建立很多欄位。

Q2:一定要使用專用軟體嗎?

可以使用團隊能共同查看與更新的工具,例如共用表格或既有協作工具。

選擇時先確認人員能否順利取得資料、紀錄是否容易維護,再考慮是否需要另外建置任務入口、提醒或更新功能。

Q3:每週追蹤兩次適用所有團隊嗎?

這是創展輔導陪伴企業夥伴的實際做法,其他團隊可以依工作週期調整。

安排頻率時,要同時看工作需要多久才有可回報的進展,以及太晚發現問題會影響哪些後續工作,再配合既有會議決定追蹤時機。

Q4:工具建置一次後,還需要每月付費嗎?

一次建置後,若既有功能已足夠,使用量也維持在平台免費方案與配額內,後續可以不增加固定平台月費。

初次建置、功能調整及維護需求,則需要分別評估。

LINE 台灣的官方方案公告列有免費輕用量方案;實際是否適用仍要確認帳號方案與訊息用量。

搭配 Google Apps Script 運作時,也要留意官方配額與執行限制,超過限制可能停止執行。

Q5:人員一直沒有更新時,可以先檢查什麼?

可以先確認任務內容與日期是否已被承接者理解、更新位置是否容易找到,以及目前是否缺資料或需要協助。

再和人員討論未更新的原因;單靠增加提醒次數,無法判斷工作實際遇到的問題。

🔺 任務管理的 6 個重點,如何用在日常工作?

可以先選一組正在進行的工作,對照下面六項內容,看看團隊已經確認了哪些安排,還有哪些需要一起討論。

重點對團隊的意義可以採取的做法
寫明交付內容承接者能確認這次需要完成的範圍把工作名稱補成具體資料或結果
確認負責人分清主要承接與協作的角色一起確認負責人及需要提供協助的對象
共同確認日期交付安排能考量實際工作與前後關係和承接者核對日期及等待的資料
約定追蹤方式共同知道何時查看、在哪裡更新配合會議與工作節奏安排追蹤
留下資料與卡點進度能供後續協作與討論使用更新已完成部分、相關資料與待協助事項
定期檢視調整工作能隨現況重新安排會議依紀錄確認修改,再核對下一輪任務與日期

任務管理可以從團隊下一次會議開始:共同確認工作內容與日期,當場留下紀錄,再約定後續更新與檢視方式。

創展企劃從營運策略顧問的角度,協助企業釐清分工、工作節點與追蹤安排,讓日常執行接回團隊的營運方向。

和創展聊聊營運策略
